全国2008年10月高等教育自学考试建筑施工(一)试题
课程代码:02400

一、单项选择题(本大题共10小题,每小题2分,共20分)
在每小题列出的四个备选项中只有一个是符合题目要求的,请将其代码填写在题后的括号内.错选、多选或未选均无分.
1.流砂发生的根本原因是(  )
A.地下水渗流
B.土体失重
C.动水压力的作用
D.降水措施不当

2.在沉管灌注桩施工过程中,若拔桩过快,则可能发生(  )
A.断桩
B.桩尖进水进泥
C.吊脚桩
D.瓶颈桩

3.为了保证混凝土泵送的质量,每m3混凝土中水泥用量不小于(  )
A.200kg
B.250kg
C.300kg
D.350kg

4.钢模板用模数制设计,宽度模数以50mm进级,长度模数以多少进级?(  )
A.100mm
B.125mm
C.150mm
D.175mm

5.下列适用于钢绞线束的锚具是(  )
A.墩头锚具
B.螺杆锚具
C.多孔夹片锚具
D.钢质锥形锚具

6.采用单机吊装柱子时,用旋转法起吊,应使(  )
A.柱子绑扎点、柱脚中心和杯口中心三点共圆
B.柱子绑扎点、柱顶中心和杯口中心三点共圆
C.柱子绑扎点和杯口中心两点共圆
D.柱子绑扎点和柱脚中心两点共圆

7.某流水施工的流水步距总数为n,则施工过程数为(  )
A.n-1
B.n
C.n+1
D.n+2

8.房屋有层间关系且分段又分层时,要使工作队连续作业而工作面又不空闲,施工段数m和施工过程数n应满足(  )
A.m=n
B.m>n
C.m<n
D.以上均不正确

9.网络图中的虚箭线表示(  )
A.时间消耗
B.资源消耗
C.时间间隔
D.工作逻辑关系

10.一个网络计划(  )
A.只有一条关键线路
B.有时可有多条关键线路
C.有时没有关键线路
D.关键线路是不可改变的

二、名词解释(本大题共5小题,每小题2分,共10分)
11.吊脚桩
12.掺盐砂浆法
13.后张法
14.自粘法
15.总时差

三、填空题(本大题共5小题,每小题2分,共10分)
请在每小题的空格中填上正确答案.错填、不填均无分.
16.反铲挖土机的挖土特点是______、______.
17.通常采用的打桩顺序有______和______以及自中间向两个方向对称进行.
18.混凝土搅拌机按搅拌方式,可以分为______和______两类.
19.抹灰施工顺序,对整体来说,考虑到施工过程合理组织和成品保护,室内抹灰一般采用______,室外抹灰采用______.
20.建筑施工程序通常按承接工程、签订施工合同,______,______,竣工验收等四个阶段进行.

四、简答题(本大题共4小题,每小题5分,共20分)
21.简述泥浆护壁成孔灌注桩施工中常见的问题及处理方法.
22.试比较普通抹灰与高级抹灰的不同做法及质量要求.
23.简述大体积混凝土温度裂缝产生的原因.
24.简述轻型井点系统降水的设计步骤.(不必写出公式)

五、计算题(本大题共4小题,每小题10分,共40分)
25.某预应力屋架采用后张法施工,构件孔道长度为18.8m,预应力筋采用高强钢丝束1-24φs5,Ap=470.4mm2.预应力筋采用一端张拉,锚板厚度为35mm,锚杯高度为70mm,螺帽厚度为30mm,钢丝镦头预留量为10mm.张拉程序采用0→1.05σcon全国2008年10月高等教育自学考试建筑施工(一)(图1)σconcon=375N/mm2,张拉时从0.1~1.05σcon量测得预应力筋伸长值为92mm,张拉时混凝土的弹性压缩值取5mm.试计算钢丝下料长度和施工最大张拉力.(ΔL=Δl1+Δl2-c)
26.已知钢筋混凝土方柱高2.80m,宽300mm,柱模板选用20mm厚的东北落叶松木板,柱箍间距为450mm(如图示).混凝土温度为15℃,塌落度为80mm,不掺外加剂,采用内部振动器捣实混凝土.混凝土容重γc=24kN/m3,混凝土浇筑速度为1.7m/h,参数β12=1.0,振捣混凝土时产生的荷载为4kN/m2.试计算新浇混凝土侧压力,画出模板计算简图,并指出柱模板系统的传力路径.(公式:t0=200/(T+15),F=0.22γct0β1β2v1/2
全国2008年10月高等教育自学考试建筑施工(一)(图2)

27.某分部工程由A,B,C三个施工过程组成,各施工过程在各施工段上持续时间为:tA=2d,tB=4d,tC=4d,B完成后其相应的施工段有技术间歇2天.试组织加快成倍节拍流水施工,在下表中画出横道图,并计算该工程的流水工期.
全国2008年10月高等教育自学考试建筑施工(一)(图3)

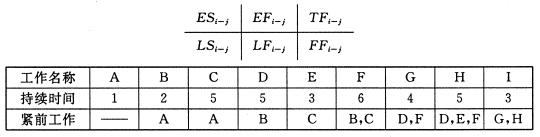

28.按下表所列的逻辑关系绘制双代号网络图,并用图上计算法计算各工作的时间参数ESi-j、EFi-j、LSi-j、LFi-j、TFi-j、FFi-j;同时标出关键线路.其中时间参数表示形式约定如下:
全国2008年10月高等教育自学考试建筑施工(一)(图4)

本文标签:四川省自考 历年真题 全国2008年10月高等教育自学考试建筑施工(一)

转载请注明:文章转载自(http://www.sczkw.net

本文地址:http://www.sczkw.net/lnzt/12798.html

《四川自考报名网》免责声明:

1、由于各方面情况的调整与变化,本网提供的考试信息仅供参考,考试信息以省考试院及院校官方发布的信息为准。

2、本网信息来源为其他媒体的稿件转载,免费转载出于非商业性学习目的,版权归原作者所有,如有内容与版权问题等请与本站联系。联系邮箱:812379481@qq.com。

四川自考-服务平台
